ऑस्ट्रेलिया ने एंथ्रोपिक को उसके ही AI बूम का बिल भेज दिया

एंथ्रोपिक ने क्वींसलैंड के चरागाह इलाके में 2.16 गीगावॉट के डेटा सेंटर कैंपस में एंकर टेनेंट (मुख्य किरायेदार) के तौर पर जगह पक्की कर ली है। यह कैनबरा की उस दाखिला कीमत की पहली बड़ी परीक्षा है जो उसने विदेशी कंप्यूट (compute) के लिए तय की है: बिजली खुद जुटाओ, ग्रिड कनेक्शन का खर्च खुद उठाओ, डेटा के पैसे दो और स्थानीय कंपनियों के लिए कंप्यूट रिजर्व रखो। यह कीमतों की लिस्ट अभी सिर्फ घोषित नीति है, कानून नहीं बनी है, और इसकी एक शर्त—नवीकरणीय ऊर्जा की न्यूनतम सीमा—पहले ही झुक चुकी है।

मूल लेख पढ़ें

In this storyAnthropicSE
Vincent JiangVincent Jiang · 3 min read
Share
कोगन क्रीक पावर स्टेशन—क्वींसलैंड के कोगन इलाके में सूखी घासभूमि पर बसा कोयले से बिजली बनाने वाला प्लांट, एंथ्रोपिक के प्रस्तावित डेटा सेंटर कैंपस की जगह के पास।
1 / 7Slide 1 of 7
कोगन क्रीक पावर स्टेशन उस चरागाह इलाके के पास है जहां एंथ्रोपिक का 2.16 गीगावॉट का कैंपस बनाया जाना है। क्वींसलैंड को छूट मिली है कि वहां के डेटा सेंटर कोयले और गैस से चल सकते हैं।

चरागाह की जमीन पर लीज़, साथ में शर्तें भी

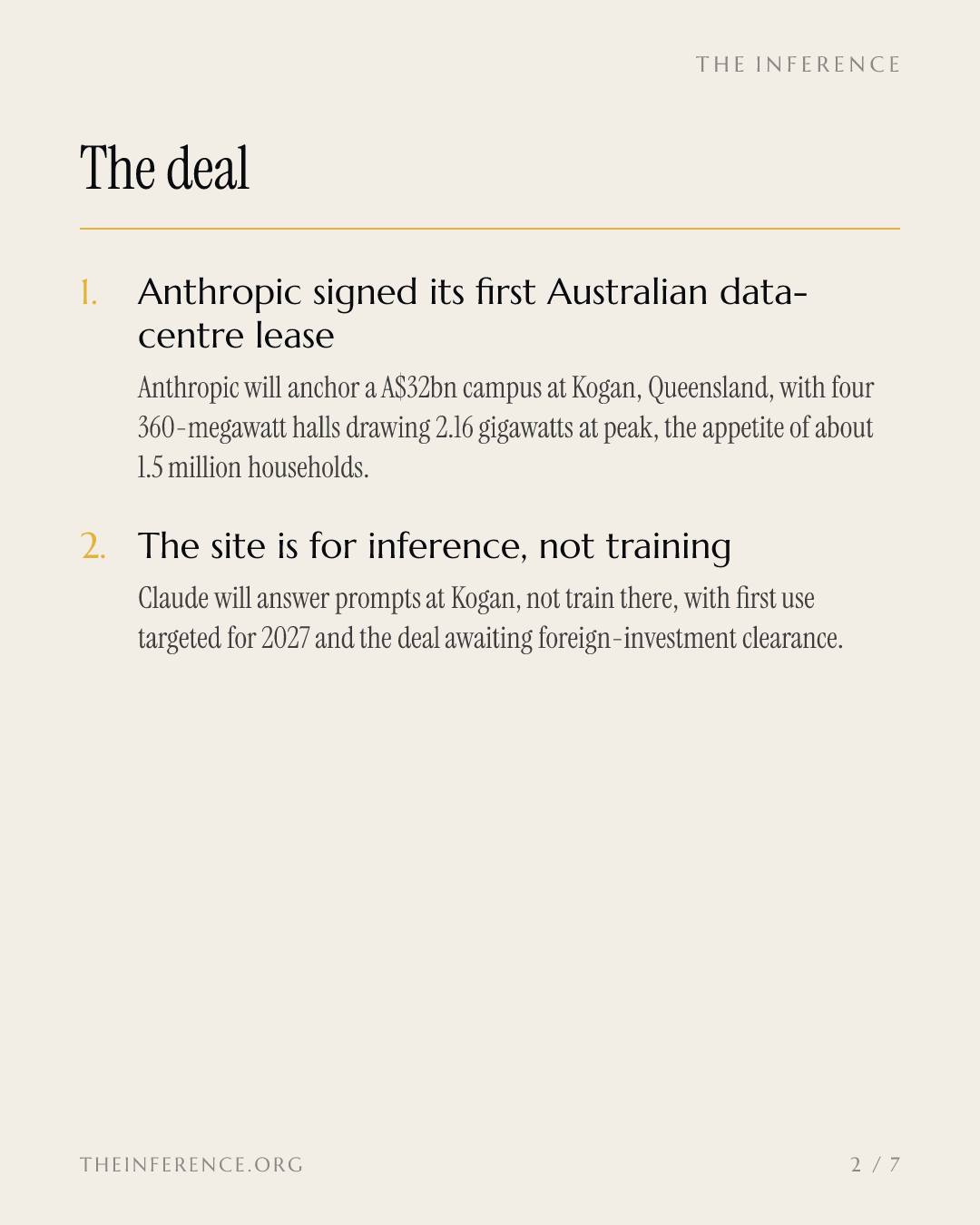

बुधवार, 16 सितंबर को क्वींसलैंड के प्रीमियर ने राज्य संसद में बताया कि एंथ्रोपिक ने अपना पहला ऑस्ट्रेलियाई डेटा सेंटर लीज़ साइन कर लिया है: ब्रिस्बेन से 250 किलोमीटर पश्चिम में कोगन के चरागाह इलाके में बनने वाले 32 अरब ऑस्ट्रेलियाई डॉलर के कैंपस में एंकर टेनेंट कंपनी के तौर पर 23। क्लॉड वहां प्रॉम्प्ट के जवाब देगा, ट्रेनिंग वहां नहीं होगी। पहले इस्तेमाल का लक्ष्य 2027 है और सौदा अभी विदेशी निवेश मंजूरी का इंतजार कर रहा है 23।

पूरी तरह बनने पर चारों हॉल—हर एक 360 मेगावॉट का—पीक पर 2.16 गीगावॉट बिजली खींचेंगे। यह लगभग 15 लाख ऑस्ट्रेलियाई घरों की खपत के बराबर है और देश का अब तक का सबसे बड़ा डेटा सेंटर प्रस्ताव है 3।

जिस बूम का बिल कैनबरा वसूलना चाहता है

निवेशक ऑस्ट्रेलिया में लगभग 156 अरब अमेरिकी डॉलर के कंप्यूटिंग क्लस्टर्स की योजनाएं बना रहे हैं—1.8 ट्रिलियन अमेरिकी डॉलर वाले अमेरिका और 295 अरब अमेरिकी डॉलर वाले चीन के बाद तीसरे नंबर पर 1। खिंचाव की वजहें: सस्ती नवीकरणीय बिजली, खाली पड़ी जमीन, फाइव आइज़ का सुरक्षा गठजोड़ और ऐसे समुद्री केबल जो दक्षिण चीन सागर को छुए बिना एशिया तक पहुंचते हैं 1। लेकिन कंस्ट्रक्शन की टीमें चली जाने के बाद यह बूम ज्यादा स्थायी नौकरियां या ज्यादा टैक्स नहीं देता 1।

ऑस्ट्रेलिया का 156 अरब डॉलर का डेटा सेंटर पाइपलाइन तीसरे नंबर पर, अमेरिका और चीन से काफी पीछे

$0B$500B$1,000B$1,500B$2,000Bअमेरिका$1,800Bचीन$295Bऑस्ट्रेलिया$156B
Data
Value
अमेरिका$1,800B
चीन$295B
ऑस्ट्रेलिया$156B
देशवार AI कंप्यूटिंग क्लस्टर्स में प्रस्तावित निवेश, अरब अमेरिकी डॉलर में, 21 सितंबर 2026 तक। स्रोत: द इकोनॉमिस्ट [1]।1

कीमतों की लिस्ट, और एक शर्त जो झुक गई

कैनबरा ने निर्माण शुरू होने से पहले ही शर्तें तय कर दी थीं। जुलाई का फ्रेमवर्क — जो कानून नहीं, सिर्फ घोषित नीति है — के तहत बड़े डेटा सेंटर्स को नई बिजली परियोजनाओं की गारंटी देनी होगी, ग्रिड कनेक्शन का पूरा खर्च खुद उठाना होगा, जितनी बिजली लें उससे कम से कम उतनी ही ग्रिड को वापस देनी होगी, घरों और स्कूलों से दूर बनना होगा और पानी का इस्तेमाल भी न्यूनतम रखना होगा 14। न्यू साउथ वेल्स ने सबसे पहले कदम बढ़ाया: 5 अगस्त को पेश किया गया बिल नेटवर्क अपग्रेड का खर्च आम घरों की जगह डेटा सेंटर्स पर डालता है 8।

जुलाई के बाद एक शर्त खिसकी है, और सिर्फ एक। नेशनल कैबिनेट ने अगस्त के आखिर में मंजूरी दी कि क्वींसलैंड और नॉर्दर्न टेरिटरी अपने डेटा सेंटर्स कोयले और गैस से चला सकते हैं। इससे नई नवीकरणीय ऊर्जा की शर्त ढीली पड़ी, लेकिन बिजली की आत्म-आपूर्ति और कनेक्शन लागत के नियम टस से मस नहीं हुए 5। यही वह नतीजा है जिससे AI मंत्री एंड्रयू चार्लटन ने चेताया था कि घरों के बिजली बिल बढ़ेंगे। उन्होंने अमेरिका के सबसे बड़े ग्रिड PJM का हवाला दिया था, जहां कीमतें 60% से ज्यादा बढ़ीं — उनके मुताबिक इसका बड़ा हिस्सा डेटा सेंटर्स की देन है 5।

अब बारी डेटा के बिल की

कॉपीराइट इससे भी बड़ा बिल है। प्रधानमंत्री एंथनी अल्बानीज़ का कहना है कि रचनाकार की कीमत और मूल्य तय करने की मर्जी के बिना ऑस्ट्रेलियाई किताबों, संगीत, कला या खबरों पर ट्रेनिंग चोरी है; इस पर अगले साल की शुरुआत में कानून लाने का लक्ष्य है 47। एंथ्रोपिक ने ट्रेजरर (वित्त मंत्री) जिम चाल्मर्स को बताया है कि उसका ऑस्ट्रेलिया में 21.6 अरब ऑस्ट्रेलियाई डॉलर का निवेश कॉपीराइट की स्पष्टता पर निर्भर है 4।

मीडिया रिपोर्ट्स में आई इंडस्ट्री की एक पेशकश थी: ढीले कॉपीराइट के बदले डेटा सेंटर्स में अरबों का निवेश। निर्दलीय सांसद डेविड पोकॉक ने इसे "सबसे बड़ा गंदा सौदा" कहा; इसके बाद यह पेशकश गलत बताते हुए खारिज कर दी गई 6। चार्लटन यह भी उम्मीद करते हैं कि लैब्स ऑस्ट्रेलियाई कंपनियों और शोधकर्ताओं के लिए कंप्यूट रिजर्व रखें — फिलहाल यह सिर्फ उम्मीद है, अभी कोई जरूरत नहीं 1।

निकलने के रास्ते अब भी खुले

एंथ्रोपिक का कहना है कि सरकार जो भी शर्तें तय करे, कंपनी उन पर खरी उतरेगी। वहीं कनाडा और यूएई भी इसी कंप्यूट को अपनी ओर खींचने की कोशिश में हैं 14। मामले की असली परख तीन दस्तावेजों से होगी: विदेशी निवेश मंजूरी का फैसला, 17 अगस्त को दाखिल आवेदन पर काउंसिल की वोटिंग और यह कि कंप्यूट रिजर्व की यह उम्मीद आखिरकार कानून बनती है या नहीं 3। न्यूयॉर्क ने बड़े डेटा सेंटर निर्माणों पर एक साल की रोक लगा दी है और उन्हीं काउंटी बोर्डों की रुकावटों और रोकों की कतार में शामिल हो गया है, जिनसे अमेरिका का डेटा सेंटर विस्तार ठप पड़ा है। कैनबरा ठीक उल्टा रास्ता आजमा रहा है — हां कहना, लेकिन साथ में बिल थमा देना 4।

How this brief was made

Become a contributor

Reporting on the business of AI and want it read? We take pitches from outside contributors who bring primary sources and a number worth arguing about.

Share

Deepdive

AI-generated from this story and its cited sources. Not investment advice.

Reader comments

0 comments

    Sign up

    Get your curated digest

    After email confirmation, you will receive a daily digest of the most relevant news that matter to your portfolio
